    高層施工升降平臺的監理要點

    發布時間:2015-11-29 18:40:18來源:

    由我公司負責的濟南魯商國奧城三期5#樓工程位于濟南市歷下區經十東路以北,奧體中路以西,為超高層商業、酒店、辦公綜合樓,建筑面積100931.37m2,主樓地上47層,結構最大高度約185.8m。5#樓主體施工時對外防護要求極為嚴格,在經過參建各方的商定后,確定采用深圳市特辰科技股份有限公司的高層施工升降平臺,并于2013年12月5日在工地會議室對5#樓工程高層施工升降平臺施工方案進行了專家論證。經專家論證,方案完善后基本可行,我監理項目部嚴格審批專項施工方案,要求施工單位嚴格按照修改完善后的方案進行施工。

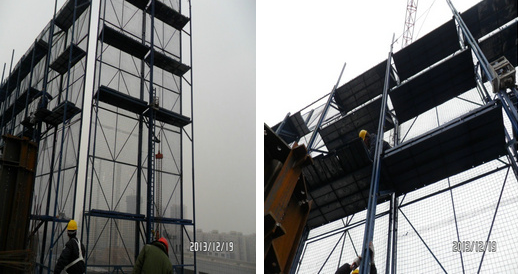

    工程主體外墻從第4層開始使用高層施工升降平臺為外墻防護,使用高層施工升降平臺周長156.6m,共布置2組35個高層施工升降平臺機位,使用高度為171.8m,外墻防護面積為26903.88㎡,使用16.5m高5層腳手板架體,機位平均跨度4.47m,最大跨度5.4m。施工單位根據主體工程施工至五層,于2013年12月17日進行施工升降平臺吊(組)裝,保證了高層施工升降平臺高出施工作業面1.2m,吊(安)裝時間約8~10天,吊(安)裝勞動力12~15人。




    2014年1月16日下午,由施工總承包單位組織建設單位、監理單位以及安裝單位共同參加整體提升腳手架的首次驗收,并召開專項會議。針對驗收中出現的問題,我監理項目部下發安全監理通知單要求施工單位及時安排專人進行落實整改。整改完成后由四方單位進行復驗,復驗合格后投入使用。高層施工升降平臺的提升以滿足施工進度要求為準,每提升一層的操作時間為1個工作日,勞動力安排4~6人。

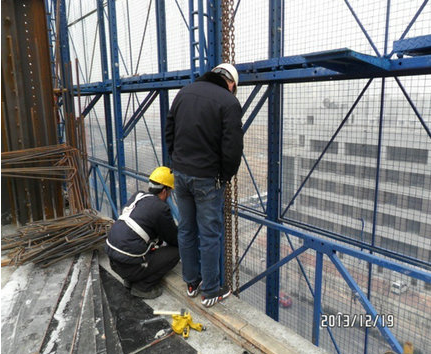

    高層施工升降平臺(折疊式升降腳手架)結構主要由附墻導座、導軌主框架、架體折疊單元、提升、防墜、防傾、控制等系統組成。附著式升降腳手架在使用過程中,每升降一層都要進行一次全面檢查,每次升降有每次的不同作業條件,所以每次都要按照施工組織設計中要求的內容進行全面檢查。腳手架升降到位后,不能立即上人進行作業,必須把腳手架進行固定并達到上人作業的條件。例如把各連墻點連接牢靠、架體已處于穩固、所有腳手板已按規定鋪牢鋪嚴、四周安全網圍護已無漏洞、經驗收已經達到上人作業條件。 每次提升,我監理人員進行旁站,督促施工人員嚴格按照施工方案進行規范操作。




    與高層傳統腳手架相比,高層施工升降平臺極大改善了作業環境減少了搭設作業的危險性,實現了腳手架作業的機械化與智能化、加快了施工進度,安全可靠、提升了工地形象。



    山東省濟南市歷下區旅游路21737號
    0531-86114359
    人才招聘

    魯公網安備 37010202000667號

    日韩?欧美?另类?一区_国产欧美日韩一区二区搜索_日韩手机在线人免费视频_一级毛片AAAAAA免费看国语

    <tt id="s2xvm"><u id="s2xvm"><address id="s2xvm"></address></u></tt>
